Cena asfaltu drogowego kluczowe informacje o kosztach materiału i ułożenia nawierzchni
- Średnia cena za położenie 1 m² gotowej nawierzchni asfaltowej (materiał + robocizna) waha się od 40 zł do 150 zł.
- Koszt samego materiału asfaltowego za tonę to około 1730-2200 zł dla standardowych mieszanek i ponad 2600 zł dla asfaltów modyfikowanych polimerami.
- Całkowity koszt budowy 1 km prostej drogi lokalnej wynosi od 400 tys. zł do 1,5 mln zł.
- Na cenę wpływają kluczowe czynniki, takie jak rodzaj mieszanki, grubość warstwy, zakres prac przygotowawczych, koszty robocizny, lokalizacja oraz skala projektu.
- Koszty przygotowania podłoża (korytowanie, podbudowa) mogą stanowić od 10 do 30 zł/m², a robocizna od 20 do 50 zł/m².

Kluczowe czynniki kształtujące cenę asfaltu co musisz wiedzieć przed inwestycją
Zanim zagłębimy się w konkretne liczby, musimy zrozumieć, że cena asfaltu drogowego to nie tylko koszt samego materiału. To złożona wypadkowa wielu czynników, które mają bezpośredni wpływ na ostateczny rachunek. Jako praktyk, zawsze podkreślam, że szczegółowa analiza tych elementów jest kluczowa do stworzenia realistycznego budżetu i uniknięcia nieprzyjemnych niespodzianek.
Rodzaj mieszanki asfaltowej a Twój portfel: Kiedy wystarczy standard, a kiedy warto dopłacić?

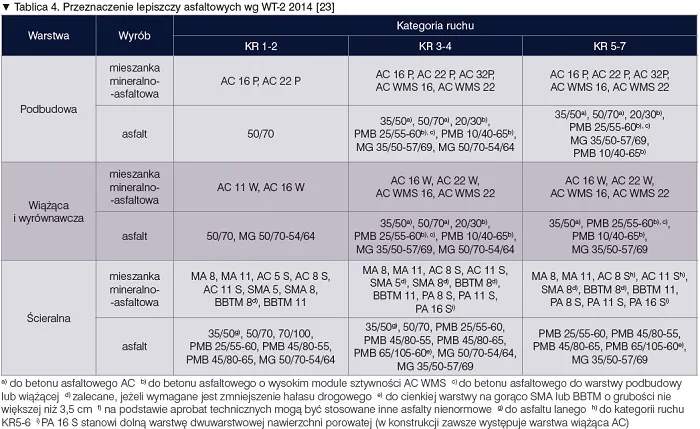

Rodzaj mieszanki asfaltowej to jeden z najważniejszych czynników wpływających na cenę i, co równie istotne, na trwałość nawierzchni. Na rynku dominują dwa główne typy: asfalt konwencjonalny (np. o specyfikacji 35/50, 50/70) oraz asfalt modyfikowany polimerami (PMB). Asfalt konwencjonalny jest rozwiązaniem bardziej ekonomicznym i w zupełności wystarczającym do budowy dróg o mniejszym i średnim natężeniu ruchu, takich jak drogi osiedlowe czy podjazdy. Jego cena jest niższa, ale i parametry wytrzymałościowe są standardowe.
Z kolei asfalt modyfikowany polimerami (PMB) to inwestycja w przyszłość. Jest on znacznie droższy, ale oferuje zwiększoną elastyczność i odporność na powstawanie kolein oraz pęknięć, zwłaszcza w niskich temperaturach. Stosuje się go przede wszystkim na drogach o dużym obciążeniu, autostradach czy drogach ekspresowych, gdzie wymagana jest maksymalna trwałość. Warto także wspomnieć o asfalcie twardym, który jest używany w miejscach szczególnie narażonych na duże obciążenia statyczne i dynamiczne, np. na placach manewrowych czy w portach.Grubość ma znaczenie: Jak głębokość warstwy asfaltu wpływa na całkowity koszt?
Grubość warstwy asfaltu to kolejny element, który bezpośrednio przekłada się na całkowity koszt inwestycji. Im grubsza warstwa, tym więcej materiału jest potrzebne, a co za tym idzie rośnie cena. Standardowa grubość warstwy ścieralnej na drogach lokalnych czy podjazdach to zazwyczaj 5-7 cm. Jednak w przypadku dróg o dużym natężeniu ruchu, gdzie nawierzchnia musi wytrzymać znacznie większe obciążenia, może być wymagana grubsza warstwa, sięgająca nawet 10-15 cm. Pamiętajmy, że każda dodatkowa warstwa to nie tylko większe zużycie asfaltu, ale także dłuższy czas pracy i większe koszty robocizny. Dlatego tak ważne jest, aby projektant precyzyjnie określił wymaganą grubość, adekwatnie do przewidywanego obciążenia.
Niewidoczne koszty, czyli dlaczego przygotowanie podłoża jest tak ważne?
Często inwestorzy skupiają się wyłącznie na cenie samego asfaltu i jego ułożenia, zapominając o kluczowym etapie, jakim jest przygotowanie podłoża. To właśnie solidnie wykonana podbudowa jest fundamentem trwałości całej nawierzchni i ma ogromny wpływ na jej żywotność. Prace przygotowawcze obejmują m.in. korytowanie (usunięcie warstwy gruntu), wykonanie podbudowy z kruszywa, stabilizację gruntu oraz zapewnienie odpowiedniego odwodnienia. Niedocenienie tego etapu i próba oszczędności w tym miejscu to prosta droga do szybkiego powstawania pęknięć, kolein i konieczności kosztownych napraw.
Koszty przygotowania podłoża mogą wynosić od 10 do 30 zł/m², w zależności od stanu gruntu i zakresu niezbędnych prac. W mojej praktyce widziałem wiele projektów, gdzie oszczędności na podbudowie zemściły się po kilku latach, generując znacznie wyższe koszty niż początkowa inwestycja w solidne fundamenty.
Robocizna i logistyka: Jak lokalizacja i skala projektu zmieniają ostateczną cenę?
Koszty robocizny to kolejny znaczący składnik ceny. Stawki za samo położenie asfaltu mogą wahać się od 20 zł do 50 zł za m² i mogą stanowić nawet 25% całej inwestycji. Oczywiście, ceny te są zróżnicowane w zależności od regionu w dużych aglomeracjach, takich jak Warszawa, stawki są zazwyczaj wyższe niż w mniejszych miejscowościach. To samo dotyczy kosztów transportu. Odległość od wytwórni mas bitumicznych ma bezpośredni wpływ na cenę, ponieważ asfalt musi być dostarczony na miejsce w odpowiedniej temperaturze, co wymaga specjalistycznego sprzętu i szybkiej logistyki.
Warto również pamiętać, że skala projektu ma duże znaczenie. Przy większych zamówieniach, np. budowie długiego odcinka drogi, cena jednostkowa za metr kwadratowy jest zazwyczaj niższa niż w przypadku małego podjazdu. Wynika to z ekonomii skali wykonawca może zoptymalizować pracę sprzętu i zespołu, a także uzyskać lepsze ceny na materiał od dostawców. Dlatego zawsze radzę, aby przy planowaniu budżetu brać pod uwagę te aspekty.

Cennik asfaltu drogowego w praktyce ile zapłacisz za materiał i gotową nawierzchnię?
Przejdźmy teraz do konkretów, czyli do liczb, które najbardziej interesują inwestorów. Pamiętajmy, że podane ceny są orientacyjne i mogą się różnić w zależności od regionu, aktualnych cen surowców oraz specyfiki danego zlecenia. Zawsze warto poprosić o kilka niezależnych wycen.
Cena asfaltu za tonę ile kosztuje sam materiał?

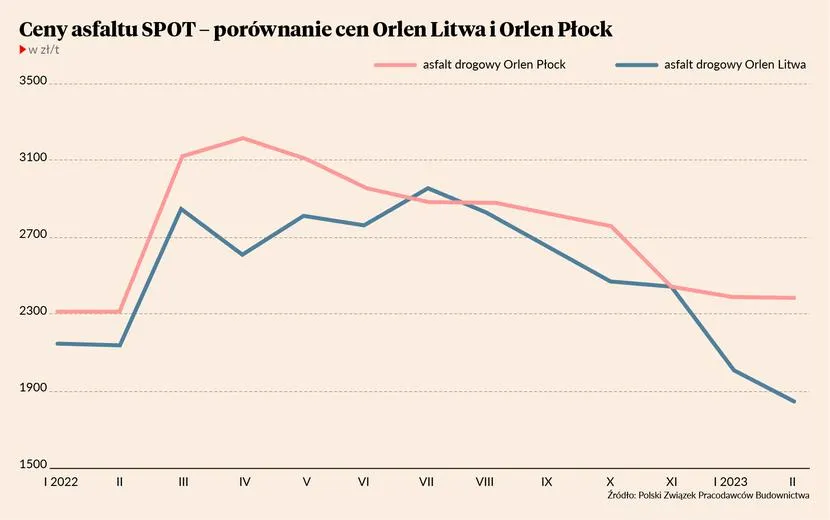

Jeśli chodzi o sam materiał, ceny asfaltu za tonę są zróżnicowane. Dla asfaltu drogowego konwencjonalnego, np. klasy 35/50 lub 50/70, musimy liczyć się z kosztem w granicach 1730 - 2200 zł za tonę. To są ceny za samą masę bitumiczną, bez uwzględnienia kosztów transportu i robocizny. Jeśli natomiast zdecydujemy się na asfalt modyfikowany polimerami, który, jak już wspomniałem, oferuje lepsze parametry, cena może sięgnąć ponad 2600 zł za tonę. Różnica jest znacząca, ale często uzasadniona dłuższą żywotnością i mniejszą podatnością na uszkodzenia.
Ile kosztuje 1 m² gotowej nawierzchni asfaltowej (materiał + robocizna)?
To pytanie, które najczęściej słyszę. Średnia cena za położenie 1 m² gotowej nawierzchni asfaltowej, która obejmuje zarówno koszt materiału, jak i robociznę, waha się od 40 zł do 150 zł. Skąd taka rozbieżność? Niższe stawki, czyli 40-70 zł/m², dotyczą zazwyczaj standardowej nawierzchni o mniejszej grubości, bez skomplikowanych prac przygotowawczych. Wyższe ceny, sięgające nawet 150 zł/m², mogą obejmować lepszej jakości materiały (np. asfalt modyfikowany), większą grubość warstwy oraz kompleksowe przygotowanie terenu, w tym solidną podbudowę i odwodnienie. Zawsze dopytujmy, co dokładnie wchodzi w skład podanej ceny za metr kwadratowy.
Przykładowe kosztorysy: Ile wyniesie asfaltowanie podjazdu, parkingu, a ile drogi osiedlowej?
Aby lepiej zobrazować, jak te ceny przekładają się na realne inwestycje, przygotowałem kilka przykładowych kosztorysów:
Asfaltowanie podjazdu: Asfaltowanie małego podjazdu (np. 50 m²) to często wyższa cena jednostkowa za m². Jeśli przyjmiemy średnią cenę 80 zł/m² (materiał + robocizna) oraz doliczymy koszty przygotowania podłoża (np. 20 zł/m²), to całkowity koszt może wynieść około 5000 zł. Często mniejsze projekty wiążą się z wyższymi kosztami jednostkowymi ze względu na mobilizację sprzętu i mniejszą skalę zamówienia materiału.
Asfaltowanie parkingu: W przypadku parkingu (np. 500 m²) możemy liczyć na nieco niższą cenę jednostkową dzięki większej skali. Przyjmując średnią cenę 70 zł/m² za materiał i robociznę oraz 20 zł/m² za przygotowanie podłoża, całkowity koszt może wynieść około 45 000 zł. Oczywiście, im większy parking i bardziej wymagające podłoże, tym cena będzie wyższa.
Budowa drogi osiedlowej/lokalnej: Budowa 1 km prostej drogi lokalnej to już poważna inwestycja. Całkowity koszt może wahać się od 400 tys. zł do 1,5 mln zł. Taka rozbieżność wynika z wielu czynników: szerokości drogi, liczby warstw, rodzaju asfaltu, konieczności budowy poboczy, odwodnienia, a także warunków gruntowych. W tym przypadku cena jednostkowa za m² będzie zazwyczaj najniższa ze względu na dużą skalę projektu i możliwość optymalizacji procesów.
Rodzaje asfaltu drogowego który wybrać, by nie przepłacić?
Wybór odpowiedniego rodzaju asfaltu jest kluczowy dla trwałości i ekonomiki inwestycji. Nie zawsze droższe oznacza lepsze dla naszego konkretnego zastosowania. Moim zadaniem jako eksperta jest pomóc Państwu dokonać świadomego wyboru.
Asfalt konwencjonalny (np. 50/70) uniwersalne i ekonomiczne rozwiązanie
Asfalt konwencjonalny, o specyfikacjach takich jak 35/50 czy 50/70, to najczęściej stosowane rozwiązanie w budownictwie drogowym. Jest to opcja uniwersalna i ekonomiczna, która doskonale sprawdza się przy budowie dróg o mniejszym i średnim natężeniu ruchu. Mówimy tu o drogach gminnych, osiedlowych, lokalnych, a także o podjazdach i parkingach o umiarkowanym obciążeniu. Jego parametry są wystarczające, aby zapewnić trwałą nawierzchnię na wiele lat, pod warunkiem prawidłowego wykonania podbudowy i samego ułożenia. Jeśli nie planujemy budować autostrady, ten typ asfaltu będzie zazwyczaj najbardziej opłacalny.
Asfalt modyfikowany polimerami (PMB) inwestycja w trwałość na lata
Jeśli zależy nam na maksymalnej trwałości i odporności na ekstremalne warunki, asfalt modyfikowany polimerami (PMB) jest właściwym wyborem. Jest on droższy, ale jego właściwości są znacznie lepsze. Dzięki dodatkowi polimerów, nawierzchnia staje się bardziej elastyczna, co przekłada się na zwiększoną odporność na powstawanie kolein pod wpływem ciężkiego ruchu oraz na pęknięcia w niskich temperaturach. PMB jest stosowany przede wszystkim na drogach o dużym obciążeniu, takich jak autostrady, drogi ekspresowe czy główne arterie miejskie. To inwestycja, która zwraca się w dłuższej perspektywie poprzez mniejsze koszty utrzymania i rzadsze potrzeby remontów.
Asfalt do napraw na zimno szybkie i tanie rozwiązanie dla doraźnych prac
Na koniec warto wspomnieć o asfalcie upłynnionym, czyli tzw. asfalcie na zimno. Jest to rozwiązanie przeznaczone do szybkich, doraźnych napraw i łatania ubytków w nawierzchni. Często sprzedawany jest w workach, co ułatwia jego transport i aplikację. Jego główną zaletą jest to, że nie wymaga specjalistycznego, ciężkiego sprzętu do ułożenia, co czyni go idealnym do samodzielnych, drobnych prac naprawczych. Należy jednak pamiętać, że jest to rozwiązanie tymczasowe i nie zastąpi kompleksowej naprawy czy wymiany nawierzchni. Jest to raczej "pierwsza pomoc" dla dziur w drodze.Proces układania asfaltu krok po kroku jak wpływa na koszty?
Zrozumienie procesu układania asfaltu jest kluczowe, aby docenić, dlaczego poszczególne etapy generują określone koszty. Każdy z nich ma swoje znaczenie i wpływa na ostateczną jakość i trwałość nawierzchni.
Etap 1: Korytowanie i przygotowanie podbudowy fundament trwałości
Pierwszy etap to korytowanie i przygotowanie podbudowy. To tutaj tworzymy fundament całej konstrukcji drogi. Korytowanie polega na usunięciu wierzchniej warstwy gruntu na odpowiednią głębokość. Następnie wykonuje się podbudowę, zazwyczaj z kruszywa, która jest starannie zagęszczana. W zależności od warunków gruntowych, może być również konieczna stabilizacja gruntu cementem lub innymi środkami. Niezwykle ważne jest także zapewnienie odpowiedniego odwodnienia, aby woda nie podmywała konstrukcji. Jak już wspomniałem, koszty przygotowania podłoża mogą wynosić od 10 do 30 zł/m², co czyni ten etap kluczowym elementem kosztorysu. Oszczędności w tym miejscu to zawsze ryzyko.
Etap 2: Układanie warstw wiążącej i ścieralnej serce inwestycji

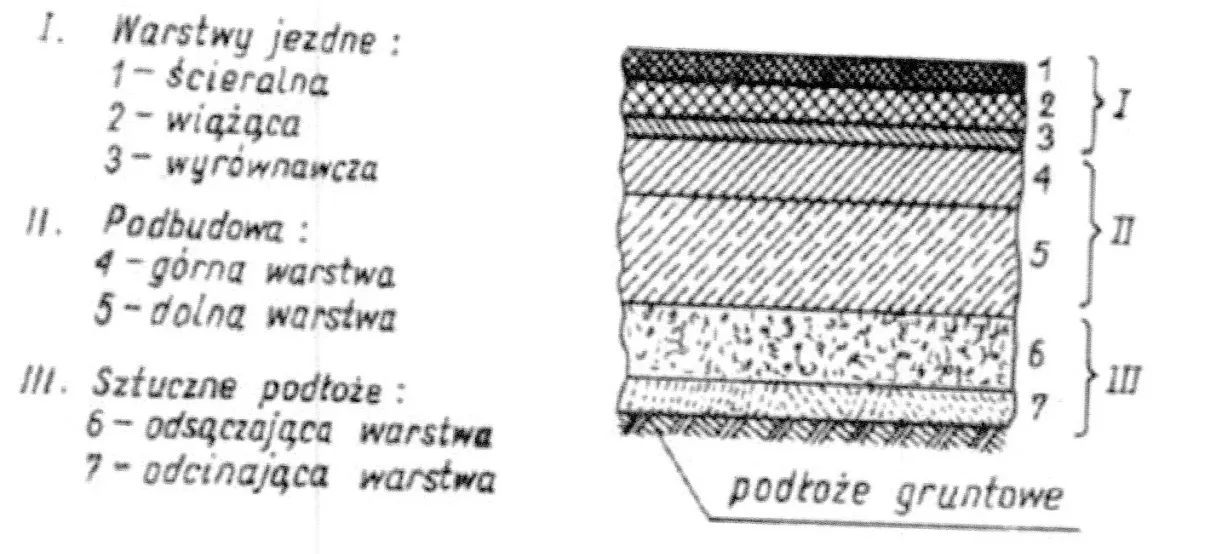

Po przygotowaniu podbudowy przechodzimy do serca inwestycji układania warstw asfaltu. Zazwyczaj są to dwie główne warstwy: warstwa wiążąca i warstwa ścieralna. Warstwa wiążąca, położona bezpośrednio na podbudowie, ma za zadanie przenosić obciążenia i rozkładać je równomiernie na podłoże. Jest to zazwyczaj grubsza warstwa. Na nią kładzie się warstwę ścieralną, która jest tą, po której bezpośrednio poruszają się pojazdy. Jej zadaniem jest zapewnienie odpowiedniej szorstkości, odporności na ścieranie i warunki atmosferyczne. Standardowe grubości warstw są precyzyjnie określone w projekcie i zależą od przewidywanego natężenia ruchu.
Etap 3: Zagęszczanie i wykończenie od czego zależy idealnie gładka nawierzchnia?
Ostatnim, ale równie ważnym etapem jest zagęszczanie i wykończenie nawierzchni. Po ułożeniu gorącej masy asfaltowej, natychmiast przystępuje się do jej zagęszczania za pomocą walców. Proces ten jest niezwykle istotny dla uzyskania odpowiedniej gęstości, trwałości i odporności na obciążenia. Prawidłowo zagęszczony asfalt jest bardziej odporny na deformacje i pęknięcia. Po zagęszczeniu następuje etap wykończenia, który ma na celu uzyskanie idealnie gładkiej i równej powierzchni. To właśnie precyzja na tym etapie decyduje o komforcie jazdy i estetyce całej inwestycji.
Przeczytaj również: Jak usunąć asfalt z samochodu? Bezpieczne metody i porady eksperta.
Jak mądrze zaplanować budżet i uniknąć pułapek przy asfaltowaniu?
Planowanie budżetu na asfaltowanie to proces, który wymaga uwagi i świadomości potencjalnych pułapek. Jako ekspert, zawsze staram się uczulać moich klientów na kilka kluczowych aspektów, które mogą znacząco wpłynąć na ostateczne koszty.
Czy większy projekt zawsze oznacza niższą cenę za metr kwadratowy?
Z mojego doświadczenia wynika, że większe projekty asfaltowe, takie jak budowa długiego odcinka drogi czy dużego parkingu, zazwyczaj wiążą się z niższą ceną jednostkową za metr kwadratowy w porównaniu do małych zleceń, np. asfaltowania krótkiego podjazdu. Dlaczego tak się dzieje? Przede wszystkim chodzi o ekonomię skali. Wykonawca, mobilizując ciężki sprzęt i dużą ekipę, może zoptymalizować koszty logistyki i pracy. Zamówienie większej ilości materiału od wytwórni mas bitumicznych również często wiąże się z korzystniejszymi cenami. W przypadku małych projektów, koszty stałe (dojazd, rozruch maszyn, minimalne zamówienie materiału) rozkładają się na mniejszą powierzchnię, co podnosi cenę jednostkową.
Najczęstsze błędy przy wycenie prac asfaltowych i jak ich unikać
- Niedoszacowanie kosztów przygotowania podłoża: To chyba najczęstszy błąd. Inwestorzy często skupiają się na cenie samego asfaltu, zapominając, że prace przygotowawcze (korytowanie, podbudowa, odwodnienie) są kluczowe dla trwałości nawierzchni i mogą stanowić znaczącą część budżetu. Zawsze należy uwzględnić je w kosztorysie.
- Ignorowanie minimalnych ilości zamówienia: Dostawcy mas bitumicznych często wymagają zamówienia minimalnej ilości materiału, np. odpowiadającej jednej palecie (około 480 kg). Jeśli nasz projekt jest bardzo mały, możemy być zmuszeni do zakupu większej ilości asfaltu niż potrzebujemy, co podniesie koszt jednostkowy. Zawsze warto to sprawdzić.
- Prace w niekorzystnych warunkach pogodowych: Układanie asfaltu to proces wymagający odpowiednich warunków. Absolutnie nie zaleca się prac podczas deszczu oraz w niskich temperaturach (poniżej 5°C). Deszcz może prowadzić do nieprawidłowego związania masy, a niska temperatura utrudnia zagęszczanie i może negatywnie wpłynąć na trwałość nawierzchni, a także generować dodatkowe koszty związane z przestojami lub koniecznością ponownego wykonania prac.
- Brak uwzględnienia kosztów logistyki: Odległość od wytwórni mas bitumicznych do miejsca budowy ma bezpośredni wpływ na koszt transportu. Asfalt musi być przewożony w specjalnych, izolowanych wywrotkach i dostarczony na miejsce w odpowiedniej temperaturze. Im dalej, tym drożej. Zawsze upewnijmy się, że oferta zawiera te koszty lub są one jasno określone.
